Jak przygotować podłogę i otwór pod drzwi HST

Pod drzwi HST trzeba przygotować równy, suchy i nośny otwór, ciepłą podwalinę pod próg i odprowadzenie wody od strony tarasu, a wszystko to przed montażem i przed wylewkami. Drzwi ważą setki kilogramów i nie mają regulacji, która naprawi krzywy próg. Czy będą chodzić lekko przez lata, rozstrzyga się więc, zanim przyjedzie ekipa.

Opublikowano: Aktualizacja: Czytanie: około 8 minZespół Verdikly
NA ZEWNĄTRZW DOMUpłyta lub strop (beton)warstwy podłogipoziom 0podwalinaprógtaras ze spadkiemodpływhydroizolacja
W skrócie
  • Drzwi HST stoją na progu, a próg na podwalinie, która musi być nośna, ciepła, odporna na wodę i oparta na całej długości. Nie na bloczkach, nie na drewnianych klinach i nie na samej piance.
  • Próg musi leżeć idealnie poziomo i być podparty na całej długości. Jeśli podparcie jest punktowe, to gęste: instrukcje montażu podają odstępy nie większe niż 25 do 30 cm. HST nie ma regulacji, która wyprostuje źle osadzony próg, więc skrzydło, które nie chodzi lekko zaraz po montażu, oznacza błąd montażu.
  • Zanim ktoś zmierzy otwór, ustal poziom gotowej podłogi („0”) i typ progu: niski (około 20 do 25 mm, bez barier) albo wysoki (około 50 mm, prostszy montaż).
  • Od strony tarasu potrzebna jest hydroizolacja wywinięta pod próg i odprowadzenie wody. Wytyczne ITB mówią o 15 cm różnicy między tarasem a górną krawędzią izolacji przy progu, a gdy jej nie ma, o odpływie liniowym przy progu.
  • Kolejność: otwór i podwalina, potem drzwi, a dopiero na końcu taras i posadzki. Podwalinę najlepiej zamówić razem z drzwiami.

Dlaczego HST wymaga więcej przygotowania niż zwykłe drzwi

Drzwi podnoszono-przesuwne (HST, czasem HS) mają duże i ciężkie skrzydła. W systemach z PVC i drewna jedno skrzydło może ważyć do 300 albo 400 kg, a w aluminiowych jeszcze więcej (na przykład do 600 kg w systemie MB-77HS firmy Aluprof), i cały ten ciężar przechodzi przez próg na podłoże. Jeśli dopiero wybierasz typ drzwi, zacznij od poradnika HST, PSK czy drzwi balkonowe.

Przy zwykłym oknie montażysta wyreguluje skrzydło na zawiasach, a przy HST takiej regulacji praktycznie nie ma, bo skrzydło jedzie po szynie w progu. Próg krzywy, ugięty albo osiadły? Drzwi będą ciężko chodzić, ocierać i przeciekać.

Montażyści mają na to prostą zasadę: jeśli HST nie chodzi lekko zaraz po montażu, nie „ułoży się” później. Zdanie „wyreguluje się po sezonie” to sygnał, że coś jest nie tak z progiem.

Stąd osobny etap prac, planowany razem z firmą okienną. Zostawiony „na budowie” kończy się zwykle improwizacją.

Otwór: czysty, równy, suchy i nośny

Instrukcje montażu drzwi HST stawiają otworowi proste, ale twarde wymagania. Ma być czysty i równy, bez ubytków, pęknięć, luźnej zaprawy i „zębów” po murowaniu, a nierówne ościeża trzeba wcześniej wyrównać tynkiem lub zaprawą. Suchy, bo taśmy i pianki nie trzymają się mokrego, zapylonego muru. Nośny: podłoże pod progiem musi przenieść kilkaset kilogramów, a nadproże nie może opierać się na ramie drzwi. I z izolacją poziomą pod murem, żeby wilgoć z fundamentu nie podchodziła pod próg.

Wymiary otworu zależą od systemu i od progu. Przy szerokich przeszkleniach zapytaj też, czy strop lub nadproże nad drzwiami może się ugiąć, bo niektóre systemy przesuwne mają rozwiązanie, które takie ugięcie kompensuje, tylko trzeba o nie poprosić już przy zamówieniu.

Poziom „0” i kreska +1 mZanim ktoś zmierzy otwór pod HST, na ścianie powinna być kreska +1 m od przyszłej gotowej podłogi. Od tego poziomu liczy się wysokość progu, podwaliny i całych drzwi. O samym pomiarze piszemy w poradniku jak zmierzyć okno.

Próg niski czy wysoki?

To pierwsza decyzja, bo od niej zależy cała reszta podłogi. Warianty są dwa.

Próg niskiokoło 20 do 25 mmPróg wysokiokoło 50 mm
Niski próg wygląda lepiej i nie przeszkadza w chodzeniu. Wybacza za to mniej błędów, bo potrzebuje ciepłej podwaliny, dobrej hydroizolacji i odwodnienia tarasu. Wysoki jest prostszy w montażu i lepiej trzyma wodę, tylko w przejściu zostaje stopień.
Próg niskiPróg wysoki
Wysokość profilu proguokoło 20 do 25 mmokoło 50 mm
Wygodaprzejście prawie bez proguwyraźny stopień, chyba że próg zostanie zagłębiony w podłodze
Ochrona przed wodązależy od tarasu i odwodnieniawiększy zapas
Wymagania montażoweciepła podwalina, staranna hydroizolacja, odwodnienieprostsze

Wysokości przykładowe, z instrukcji i kart systemów HST. Dokładną wysokość podaje producent konkretnego systemu: na przykład w HST 85 mm firmy Aluplast próg ma 48 mm i jest zagłębiany w podłodze. Ile progu wystaje nad posadzkę, zależy od tego, jak głęboko zostanie osadzony w warstwach podłogi.

Wizualizacja przekroju dołu drzwi HST 85 mm: dwa skrzydła z pakietami trzech szyb stoją na płaskim progu z szynami
Dół drzwi HST 85 mm w przekroju: dwa skrzydła na płaskim progu z szynami. Fot. Aluplast (materiały producenta).

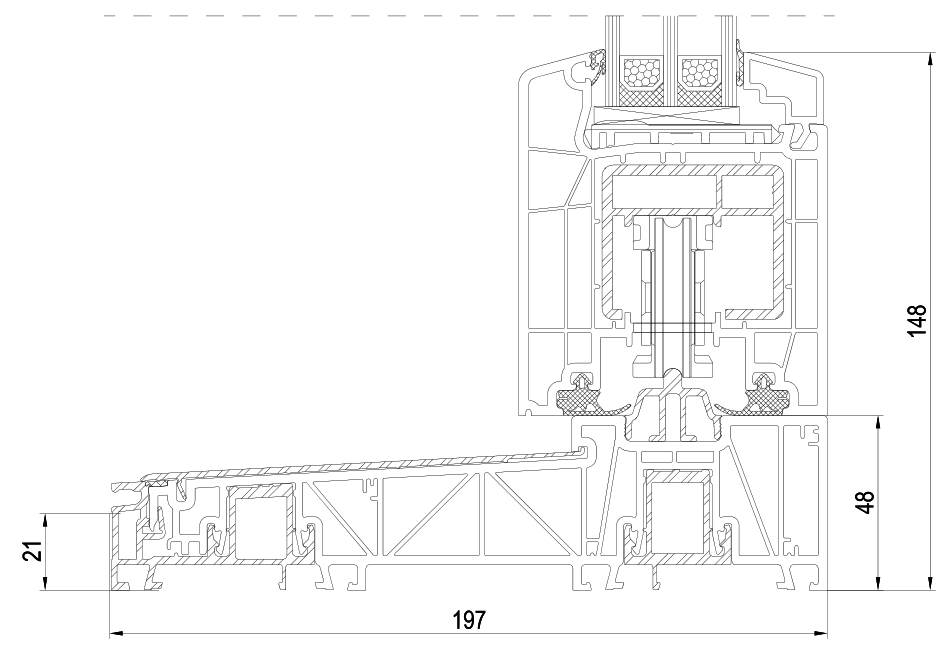

Rysunek techniczny dołu drzwi HST 85 mm z wymiarami: próg o wysokości 48 mm i głębokości 197 mm, na nim skrzydło z pakietem trzech szyb
Ten sam próg na rysunku technicznym: 48 mm wysokości i 197 mm głębokości. Wymiary w mm. Rys. Aluplast (materiały producenta).

Niski próg jest dziś najczęściej wybierany, ale to on najbardziej „karze” złe przygotowanie. Przy progu bez barier trzeba zaplanować bezpośrednie odprowadzenie wody przed drzwiami (odpływ liniowy, rynna) i zadbać, żeby próg nie stał na zimnym murze. Na odkrytym tarasie, gdzie odpływu przy drzwiach nie da się zrobić, wolelibyśmy wysoki.

Przy zwykłych drzwiach balkonowych dylemat jest ten sam, tylko skala mniejsza (osobny poradnik: niski próg czy zwykły).

Podwalina, czyli ciepły próg

Podwalina to element, na którym stoi próg. Wypełnia przestrzeń między płytą lub stropem a spodem progu, w miejscu, gdzie w domu są warstwy podłogi. Ma przenieść ciężar drzwi, nie przepuścić zimna i nie nasiąkać wodą.

RozwiązanieOcena
Poszerzenie systemowe producenta profilidobre, dopasowane do ramy
Płyty z twardej pianki poliuretanowej lub PET (tzw. ciepły próg)dobre: ciepłe, odporne na ściskanie i wilgoć
Bloczki, cegła, wylewka pod progiemzłe: mostek termiczny, przemarzanie
Drewniane kliny i deskiryzykowne: nasiąkają i osiadają, część instrukcji wprost je wyklucza
Sam miękki styropian lub sama piankazłe: nie przenosi skupionego ciężaru
prógpodwalinarówny, nośny betonnajwyżej co 25 do 30 cmblisko rogu
Widok od frontu, w uproszczeniu. Próg stoi na podwalinie, a podwalina na równym betonie. Jeśli podparcie jest punktowe (czarne klocki), instrukcje montażu podają odstępy nie większe niż 25 albo 30 cm, zależnie od producenta, i pierwsze podparcie blisko narożnika.

Próg ma być podparty na całej długości i na całej głębokości, nie na kilku punktach. Najpewniejsza jest więc ciągła podwalina na równym podłożu, a jeśli podparcie już musi być punktowe, to z odstępami nie większymi niż 25 do 30 cm.

Klocki i podkładki mają być z tworzywa odpornego na wilgoć i ściskanie. Co do drewna instrukcje się różnią: starsze dopuszczają twarde lub impregnowane, nowsze przy HST je wykluczają. Bezpieczniej z niego zrezygnować.

Wysokość podwaliny wynika z warstw podłogi. Praktycy zalecają co najmniej około 10 cm, najlepiej na całą wysokość od betonu do spodu progu.

I zamów ją razem z drzwiami, u tego samego dostawcy. Składanie podwaliny samemu, z materiałów z marketu, to częsta przyczyna problemów i odradzamy je.

Warstwy podłogi wokół progu

W środku domu na płycie lub stropie leży zwykle izolacja termiczna, wylewka (często z ogrzewaniem podłogowym) i okładzina, na przykład płytki. Razem kilkanaście centymetrów. Próg HST musi skończyć się na wysokości ustalonej względem gotowej podłogi, a nie wylewki.

Pod drzwiami, w miejscu warstw podłogi, stoi podwalina, a izolacja podłogi powinna do niej dochodzić bez przerwy, żeby przy drzwiach nie powstał zimny pas. Drzwi montuje się zwykle przed wylewkami. I tu wychodzi brak podwaliny lub poszerzenia: próg „wisi w powietrzu” albo stoi na kawałkach cegły i z czasem się ugina.

Wylewkę i płytki dociąga się do progu dopiero po montażu, na poziom ustalony na początku. Wierzch progu powinien zostać odrobinę ponad gotową podłogą (jedna z instrukcji montażu podaje co najmniej 5 mm). Nie pod nią.

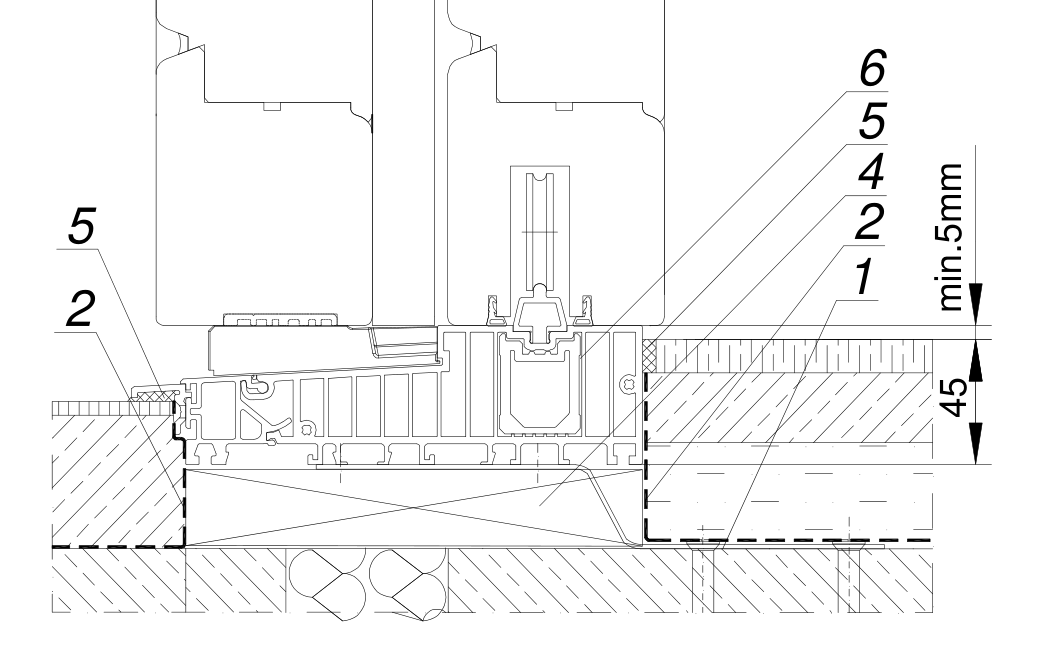

Przekrój pionowy przez próg drzwi podnoszono-przesuwnych: próg stoi na podparciu, po bokach warstwy podłogi i folia izolacyjna, wierzch progu co najmniej 5 mm nad gotową podłogą
Próg drzwi podnoszono-przesuwnych w warstwach podłogi, rysunek z instrukcji montażu producenta drzwi drewnianych. 1: kotwa stalowa, 2: folia izolacyjna, 4: podparcie progu (klocek, belka albo podpora systemowa z twardej pianki), 5: silikon, 6: próg. Wierzch progu jest co najmniej 5 mm nad gotową podłogą. Rys. Sokółka Okna i Drzwi (materiały producenta).
Uwaga na zmiany „w trakcie”Zmienisz po montażu grubość płytek albo dołożysz warstwę izolacji i próg może wylądować pod posadzką albo zbyt wysoko nad nią. Grubość warstw podłogi ustal więc, zanim zamówisz drzwi.

Hydroizolacja i odwodnienie tarasu

Najwięcej szkód przy drzwiach tarasowych robi woda. Styk progu z tarasem planuje się więc tak samo starannie jak sam próg, a zaczyna od tego, że izolacja przeciwwilgociowa tarasu (na przykład folia EPDM albo płynna membrana) wchodzi pod profil progowy i jest z nim szczelnie połączona.

  • Zasada 15 cm. Według wytycznych ITB i instrukcji producentów górna krawędź izolacji wywiniętej na próg powinna być 15 cm nad wykończonym tarasem. Mniej jest dopuszczalne, gdy tuż przy progu jest odpływ liniowy albo drzwi osłania zadaszenie.
  • Spadek od budynku. Taras lub balkon bez spadku to woda stojąca przy progu. Przyjmuje się spadek co najmniej około 2%.
  • Próg ponad posadzką tarasu. Nawet przy niskim progu jego górna krawędź powinna być wyżej niż nawierzchnia tarasu, zwykle o 20 do 25 mm.

Pomaga też zadaszenie. Daszek lub balkon nad drzwiami zmniejsza ilość wody przy progu, co czuć zwłaszcza przy progu bez barier.

Parapetów przy HST zwykle nie maInstrukcje producentów drzwi HST nie przewidują standardowo parapetów wewnętrznych ani zewnętrznych. Styk progu z tarasem rozwiązuje hydroizolacja i odwodnienie, a nie blacha. Parapety przy zwykłych oknach to osobny temat i osobny poradnik o parapetach.

Ciężar, transport i ekipa

Ciężar drzwi HST zmienia też sam montaż. Elementy podnosi się dźwigiem lub podnośnikiem HDS, szyby i skrzydła przenosi manipulatorem próżniowym, a do zdjęcia lub założenia skrzydła potrzebne są co najmniej dwie osoby. Konstrukcji nie podnosi się za skrzydło.

Na placu budowy drzwi stoją pionowo, osłonięte przed deszczem i słońcem (nasłonecznione szkło w stosie może pęknąć).

To praca dla ekipy, która robiła ją wiele razy, więc zapytaj o realizacje i o to, ile osób przyjedzie.

A po montażu, na czas prac budowlanych, nie używaj drzwi. Piasek i gruz w szynie progu szkodzą okuciom. Dobrze jest zdjąć klamkę do końca budowy.

Kto co robi przed montażem

KtoCo przygotowuje
Inwestor z kierownikiem budowydecyzja o typie progu, grubość warstw podłogi, poziom „0” i kreska +1 m, termin montażu przed wylewkami
Murarz lub generalny wykonawcaotwór o właściwych wymiarach, równe ościeża, nośne nadproże, równy i suchy beton pod progiem, izolacja pozioma
Firma okiennapomiar, dobór systemu i progu, podwalina systemowa, montaż z klockami i kotwami, uszczelnienie warstwowe, protokół odbioru
Wykonawca tarasu lub dekarzhydroizolacja wywinięta pod próg, spadek, odpływ liniowy, nawierzchnia tarasu
Posadzkarzwylewka i okładzina doprowadzone do progu na ustalony poziom

Najwięcej problemów powstaje na stykach odpowiedzialności: kto robi podwalinę, kto łączy hydroizolację tarasu z progiem. Zapisz to w umowie z firmą okienną. Ustalenia „na słowo” na budowie znikają razem z ekipą.

1Ustaleniapróg i poziom 02Otwórrówny i nośny3Podwalinana całej długości4Montaż HSTdźwig i ekipa5Tarasizolacja i spadek6Posadzkiwylewka i płytki
Najpierw decyzje i otwór, potem podwalina i drzwi, a dopiero na końcu hydroizolacja tarasu i podłogi w domu. Do końca budowy skrzydło zostaje zamknięte. Odwrócenie kolejności to najczęstsze źródło kłopotów z progiem.

Na co patrzeć w ofercie na HST

Drzwi HST to duży wydatek: za metr kwadratowy kosztują zwykle 2,0 do 2,2 raza więcej niż drzwi balkonowe. Oferta powinna więc opisywać nie tylko same drzwi, ale też to, na czym staną. A w wycenach HST, które oglądamy, o podwalinie i podparciu progu często nie ma ani słowa. Jeśli masz już swoją, przyślij ją do sprawdzenia: zobaczymy, czy jest w niej próg, podwalina i zakres montażu, a nie tylko cena drzwi.

  • Typ i wysokość progu. Oferta HST bez informacji o progu to pytanie do firmy.
  • Podwalina. Czy jest w ofercie, z jakiego materiału, kto ją dostarcza i montuje.
  • Zakres montażu. Czy obejmuje uszczelnienie warstwowe (taśmy, folia pod progiem), klocki podporowe i transport pionowy (dźwig, manipulator).
  • Styk z tarasem: kto łączy hydroizolację tarasu z progiem i na jakim etapie.
  • Protokół odbioru z kontrolą pionu, poziomu, działania okuć i szczelności.
Dobra firma zapyta Cię o:stan posadzek, grubość warstw podłogi, ogrzewanie podłogowe, poziom „0”, materiał ścian, rodzaj tarasu i jego odwodnienie. Jeśli nikt o to nie pyta, a oferta HST to jedna linijka z ceną, poproś o szczegóły montażu na piśmie.

Parametry systemów przesuwnych są na kartach profili, a ogólne zasady czytania wyceny w poradniku jak czytać ofertę na okna.

Krok po kroku

  1. Ustal typ progu i poziom gotowej podłogi. Zdecyduj, czy próg ma być niski (około 20 do 25 mm), czy wysoki (około 50 mm), i narysuj na ścianie kreskę +1 m od przyszłej gotowej podłogi.
  2. Przygotuj otwór. Otwór ma być czysty, równy, suchy i nośny, z izolacją poziomą pod murem i nadprożem, które nie oprze się na ramie.
  3. Zaplanuj warstwy podłogi. Ustal grubość izolacji, wylewki i okładziny, zanim zamówisz drzwi, bo od nich zależy wysokość podwaliny.
  4. Zamów podwalinę razem z drzwiami. Podwalina pod próg ma być nośna, ciepła i odporna na wodę, oparta na całej długości progu, bez bloczków i drewna.
  5. Zamontuj drzwi przed wylewkami. Próg idealnie w poziomie, podparty na całej długości (punktowo najwyżej co 25 do 30 cm) klockami z tworzywa, z uszczelnieniem warstwowym i protokołem odbioru.
  6. Wykonaj hydroizolację i odwodnienie tarasu. Izolację wywiń pod próg, zachowaj spadek od budynku i 15 cm różnicy albo zastosuj odpływ liniowy przy progu.
  7. Dokończ posadzki i chroń próg. Wylewkę i okładzinę doprowadź do progu na ustalony poziom, a do końca budowy nie używaj drzwi.

Najczęstsze błędy

  • Próg na bloczkach albo na wylewce. Mur pod progiem to mostek termiczny: próg przemarza, a przy drzwiach skrapla się wilgoć.
  • Montaż „na oko”, bez poziomu gotowej podłogi. Drzwi wychodzą za nisko albo z progiem wystającym nad posadzkę.
  • Za mało podparć pod progiem. Szeroki próg ugina się pod ciężarem skrzydła i drzwi zaczynają ciężko chodzić. Instrukcje montażu podają odstępy nie większe niż 25 do 30 cm.
  • Drewniane kliny pod progiem, które nasiąkają wodą i osiadają. Bezpieczniejsze są klocki z tworzywa.
  • Taras bez spadku i odpływu przy niskim progu. Woda stoi wtedy przy samych drzwiach, a stamtąd do salonu ma blisko.
  • Hydroizolacja tarasu niepołączona z progiem. Każda ekipa zrobiła swoje, a styk został pusty.
  • Otwieranie drzwi w trakcie budowy. Piasek w szynie progu niszczy okucia, zanim zamieszkasz.

Pytania i odpowiedzi

Na czym powinien stać próg drzwi HST?

Na podwalinie, czyli nośnym, ciepłym i odpornym na wodę elemencie, który podpiera próg na całej długości. Przy podparciu punktowym klocki z tworzywa stawia się najwyżej co 25 do 30 cm. Bloczki, drewniane kliny i sama pianka odpadają.

Jaki próg wybrać do HST: niski czy wysoki?

To zależy od tarasu. Niski (profil około 20 do 25 mm) jest wygodniejszy, ale wymaga ciepłej podwaliny, starannej hydroizolacji i odwodnienia, a wysoki (około 50 mm) jest prostszy w montażu i daje większy zapas przed wodą.

Czy drzwi HST montuje się przed wylewkami?

Zwykle tak. Drzwi stoją na podwalinie, a wylewkę i płytki dociąga się do progu po montażu, na poziom ustalony wcześniej kreską +1 m.

Co oznacza zasada 15 cm przy drzwiach tarasowych?

Że górna krawędź izolacji przeciwwilgociowej wywiniętej na próg powinna być 15 cm nad wykończonym tarasem. Gdy tyle się nie da, przy progu stosuje się odpływ liniowy.

Czy drzwi HST da się wyregulować, jeśli źle chodzą?

W bardzo małym zakresie. Skrzydło, które nie przesuwa się lekko zaraz po montażu, ma zwykle źle osadzony lub źle podparty próg. To się poprawia przy montażu, nie regulacją po sezonie.

Czy przy drzwiach HST montuje się parapet?

Standardowo nie. Instrukcje producentów ich przy HST nie przewidują. Styk z tarasem rozwiązuje hydroizolacja i odwodnienie.
